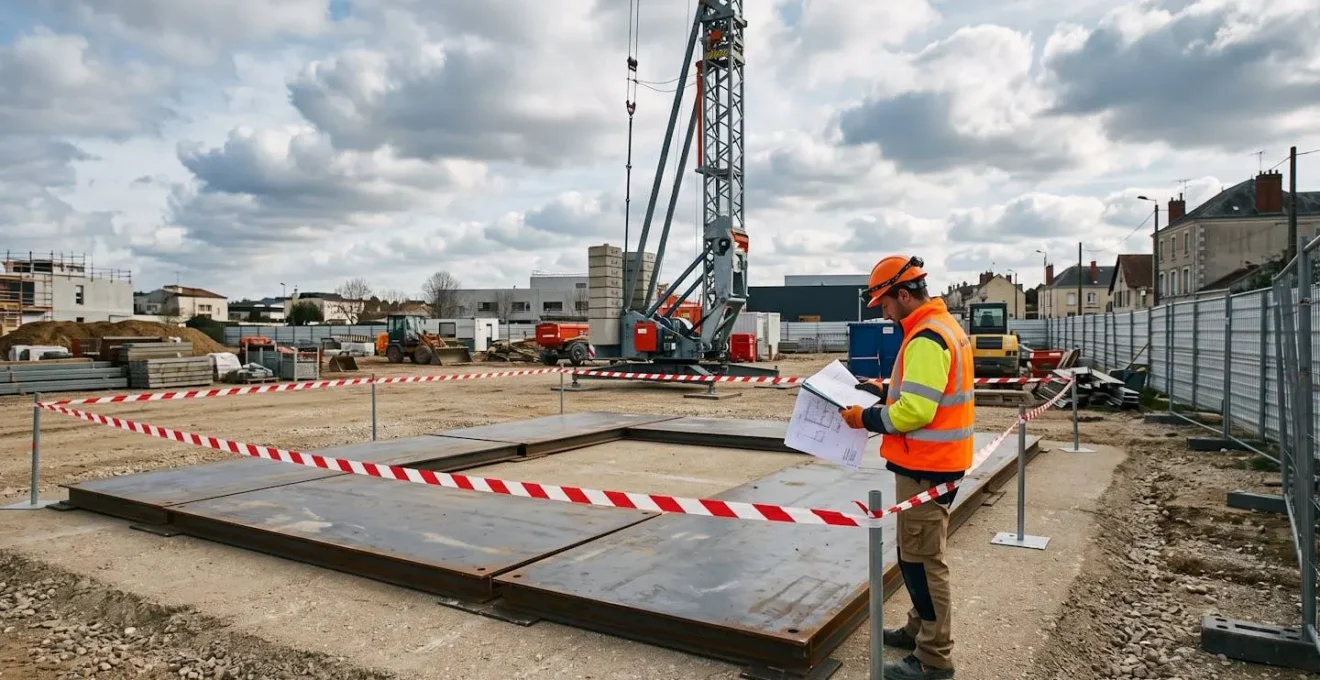

Chantier en préparation pour installation de grue avec plaques de répartition au sol, balisage sécurisé et technicien contrôlant les documents techniques
Publié le 16 juillet 2026
Avertissement :

Ce guide est fourni à titre informatif et ne remplace pas une étude de sol professionnelle, une consultation d’un bureau de contrôle agréé, ni la formation CACES obligatoire des opérateurs. Respectez strictement les normes en vigueur (Code du travail, normes NF EN) et consultez un expert certifié en levage avant toute intervention.

Le jour de la livraison, le grutier inspecte le terrain et refuse le montage. Sol insuffisamment porteur, réseaux non déclarés, zone d’accès impraticable : trop tard pour corriger. Cette situation, qui paralyse un chantier et engage la responsabilité pénale du chef de chantier, trouve sa source dans une préparation bâclée. Pourtant, la réglementation impose un protocole de vérifications préalables strict, depuis la portance du sol jusqu’aux autorisations administratives. Les grues à montage rapide, conçues pour offrir autonomie et rapidité de mise en œuvre aux PME et artisans, ne dispensent jamais de ces vérifications obligatoires.

Votre checklist préparation en 4 étapes critiques

  • Vérifiez la portance du sol et commandez une étude géotechnique G5 si doute sur la nature du terrain
  • Déposez la DICT au minimum 10 jours avant travaux pour identifier réseaux enterrés et aériens
  • Obtenez l’autorisation de conduite (CACES R377/R383) et les récépissés des concessionnaires
  • Balisez la zone d’exclusion (rayon balayage + 5 m) et garantissez l’accès camion de livraison

Pourquoi le diagnostic préalable conditionne la sécurité de toute l’opération

Le renversement d’une grue par défaut de stabilité reste la première cause d’accidents mortels sur chantier. Les retours terrain convergent : l’erreur la plus coûteuse reste l’absence de vérification de la portance du sol avant l’installation.

56 accidents/1000 salariés

Taux d’accidents du travail dans le BTP, soit 1,6 fois la moyenne nationale tous secteurs confondus



Selon les chiffres clés consolidés par l’Assurance Maladie sur le BTP, le secteur enregistre 56 accidents du travail pour 1 000 salariés, contre 34 en moyenne nationale. Ces accidents représentent 8 millions de jours perdus chaque année et un coût direct dépassant 1 milliard d’euros en cotisations AT/MP. La préparation rigoureuse du terrain constitue le premier rempart contre ces drames.

Les modèles de grue à montage rapide GP Matic, développés pour accompagner les PME et les artisans sur leurs chantiers, embarquent des systèmes de calage hydraulique automatisé et de transport lesté facilitant leur déploiement. Malgré cette simplicité d’utilisation, les contrôles préalables imposés par le Code du travail restent indispensables. Comme pour les grues à tour classiques, l’installation doit respecter des critères stricts de portance, d’espace disponible et de déclaration réglementaire.

La jurisprudence démontre que les tribunaux retiennent la faute du chef de chantier dès lors qu’une défaillance dans la préparation du terrain est établie. Trois points de contrôle conditionnent systématiquement la validation d’un site : la capacité portante du sol, l’absence de réseaux dans la zone de travail, et l’obtention des autorisations administratives.

Analyser les caractéristiques du terrain et cartographier les contraintes techniques

Avant toute commande de grue, le diagnostic terrain structure la faisabilité technique de l’opération. Ce diagnostic se décompose en trois familles de contraintes : la résistance du sous-sol, l’environnement immédiat, et la géométrie de la zone d’intervention.

Vérifier la portance du sol et anticiper les stabilisations nécessaires

La portance minimale du sol conditionne directement la stabilité de la grue. Les seuils varient selon les modèles, mais oscillent généralement entre 1,5 et 2 bar de pression au sol. Un terrain argileux, un remblai récent ou une nappe phréatique affleurante réduisent drastiquement cette portance.

Faut-il commander une étude géotechnique ?
  • Si le sol est un terrain naturel stable (roche, grave naturelle compactée) :
    Vérification visuelle et plaques de répartition standard suffisent généralement.
  • Si le sol est un remblai de moins de 3 ans ou présence d’argile/nappe phréatique :
    Étude géotechnique G5 obligatoire pour caractériser la portance réelle et dimensionner les fondations.
  • Si doute sur la nature du terrain :
    Privilégiez systématiquement l’étude G5 : son coût (800 à 1 500 €) reste dérisoire face au risque d’effondrement.

Les solutions correctrices classiques incluent la pose de plaques de répartition en acier (2×2 m minimum), le décaissement du sol suivi d’un remblai en grave ciment compactée, ou la réalisation de longrines béton armé. Ces travaux doivent être achevés au moins 72 heures avant la livraison.

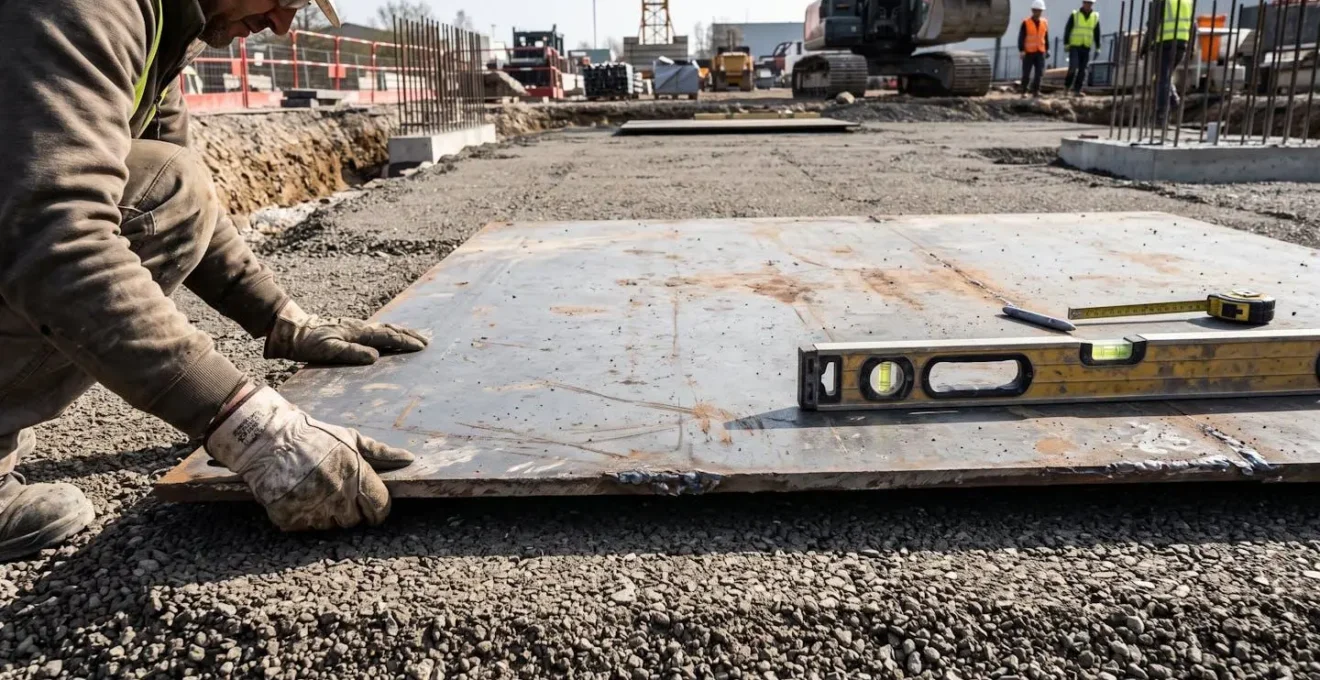

Plaques d'acier de répartition installées sur sol compacté avec niveau à bulle, mains d'ouvrier vérifiant la stabilité
Les plaques de répartition garantissent une portance uniforme sur sol meuble

Identifier les réseaux enterrés et aériens via la procédure DICT

La Déclaration d’Intention de Commencement de Travaux (DICT) constitue l’étape administrative centrale. La procédure DT-DICT telle que détaillée par Service-Public.fr impose un délai de réponse de 9 jours calendaires pour les envois dématérialisés. Les travaux ne peuvent débuter qu’après réception de tous les récépissés.

Le Code du travail impose une distance minimale de sécurité de 3 mètres vis-à-vis des lignes haute tension, portée à 5 mètres pour les tensions supérieures à 50 kV. Si cette distance ne peut être respectée, la consignation électrique de la ligne devient obligatoire, nécessitant une demande au moins 3 semaines à l’avance.

Mesurer les zones de survol et dégagements réglementaires

Le rayon de balayage de la flèche définit la zone d’exclusion totale pendant les opérations de levage. Cette zone, majorée d’une marge de sécurité de 5 mètres minimum, ne doit survoler aucun bâtiment occupé, aucune voie publique sans autorisation spécifique de la mairie, et aucune clôture mitoyenne sans accord écrit du voisin.

Le survol de la voie publique nécessite une déclaration préalable en mairie, généralement assortie d’une taxe d’occupation du domaine public. Le délai d’instruction varie de 2 à 4 semaines selon les municipalités.

Coordonner les démarches administratives et réglementaires en amont

Le calendrier administratif impose des jalons incompressibles. Construire ce calendrier à rebours, depuis le jour de livraison (J-0) jusqu’à la commande de la grue (J-21), garantit le respect de toutes les échéances réglementaires.


  • Commande de la grue auprès du loueur et transmission du plan d’implantation

  • Envoi dématérialisé de la DICT auprès de tous les concessionnaires (délai légal 9 jours calendaires)

  • Vérification autorisation de conduite opérateur (CACES R377 ou R383 en cours de validité)

  • Réception des récépissés DICT, réalisation du balisage et stabilisation terrain

  • Livraison et montage de la grue par l’opérateur certifié

La formation de l’opérateur constitue un prérequis légal non négociable. Ce que prescrit la section R4323-55 à R4323-57 du Code du travail impose que la conduite des équipements de levage soit réservée aux travailleurs ayant reçu une formation adéquate, matérialisée par une autorisation de conduite. Cette autorisation s’appuie sur un certificat CACES de catégorie R377 (grues à tour à montage par éléments) ou R383 (grues à montage automatisé), valide 5 ans. Pour approfondir les conditions d’obtention, consultez les prérequis du CACES grue à tour.

Attention : L’absence de CACES valide expose le chef de chantier à une amende de 4500 € et l’employeur à 9 000 € (article L4741-1 du Code du travail). En cas d’accident, la responsabilité pénale pour homicide ou blessures involontaires est systématiquement engagée.

Aménager l’aire de montage et sécuriser physiquement la zone d’intervention

Trois jours avant la livraison, l’aménagement physique du terrain traduit sur le sol l’ensemble des vérifications administratives et techniques. Cette phase opérationnelle structure la sécurité immédiate des équipes et des tiers.

Délimiter et baliser la zone d’exclusion réglementaire

Le périmètre de sécurité correspond au rayon de balayage maximal de la flèche, majoré de 5 mètres minimum. Ce périmètre doit être matérialisé au sol par une rubalise rouge et blanc, doublée de cônes de signalisation espacés de 10 mètres maximum. Des panneaux « Accès interdit – Zone de levage » complètent le dispositif tous les 20 mètres.

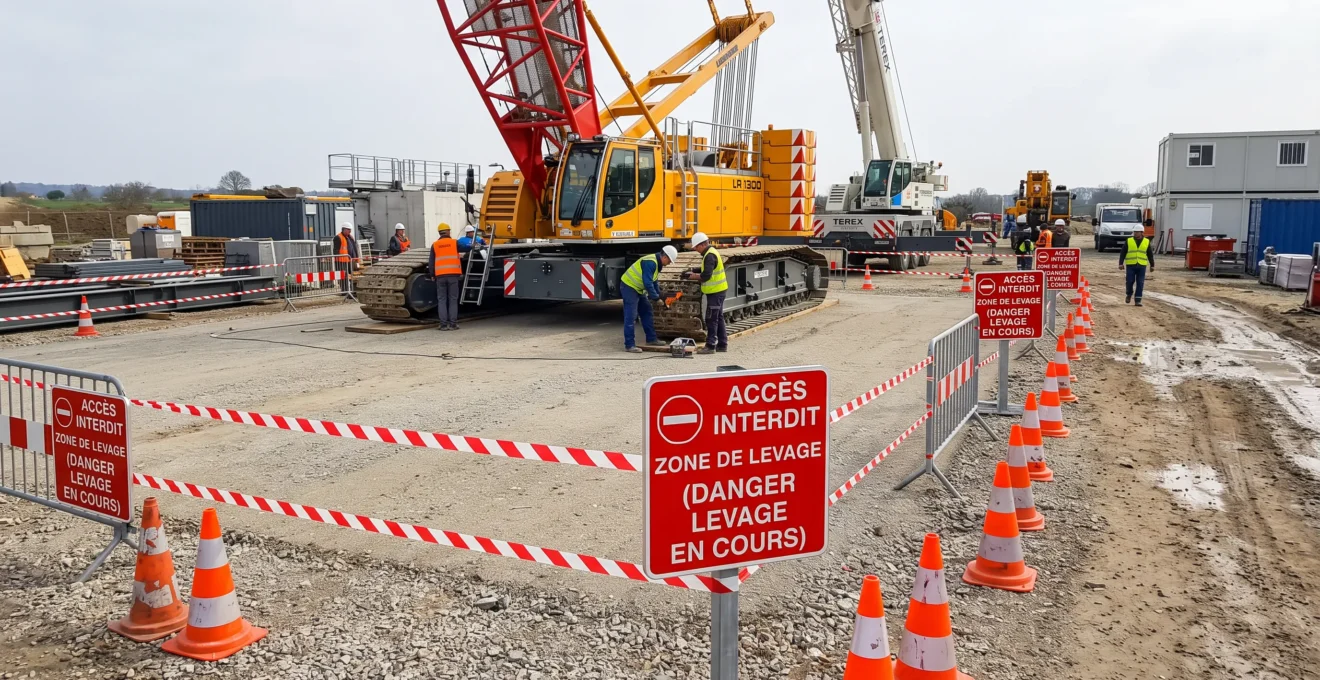

Zone de chantier balisée avec rubalise rouge et blanc, panneaux d'interdiction d'accès et cônes de signalisation délimitant la zone de montage
Le balisage réglementaire protège les équipes et délimite l’aire d’intervention


Vérifier l’accessibilité pour le camion de livraison et la zone de montage

Le camion transportant la grue présente des gabarits contraignants : 2,55 mètres de largeur, 12 à 15 mètres de longueur selon les modèles, et un rayon de braquage minimal de 10 mètres. L’accès au chantier doit être dégagé et offrir une surface plane sans dévers supérieur à 5 %. La zone de montage requiert une surface de 4×4 mètres minimum, dégagée de tout surplomb.

Bon à savoir : Les grues à montage rapide de nouvelle génération, grâce à leur conception compacte et leur système de transport lesté, réduisent les contraintes d’accès par rapport aux grues à tour traditionnelles. Leur largeur hors tout inférieure à 2,50 mètres autorise le passage dans des ruelles urbaines étroites, un avantage décisif pour les chantiers de centre-ville.

Garantir l’alimentation électrique ou prévoir le groupe électrogène autonome

Les grues à tour nécessitent une alimentation électrique en 380V triphasé, avec un ampérage variant de 16 à 32A selon la puissance du moteur de levage. Si le chantier dispose d’un raccordement provisoire au réseau, vérifiez la conformité de l’installation électrique temporaire à la norme NFC 15-100.

Pour les chantiers isolés ou dépourvus de raccordement, le groupe électrogène devient indispensable. Certains modèles de grues à montage rapide intègrent directement un groupe électrogène embarqué, garantissant une autonomie totale sans dépendance au réseau. Pour dimensionner correctement un groupe électrogène de chantier selon vos besoins spécifiques, référez-vous au choix d’un groupe électrogène de chantier.

Cinq questions fréquentes sur la préparation de chantier pour installation de grue

Combien coûte réellement une étude de sol géotechnique G5 ?

Le tarif d’une étude géotechnique G5 oscille entre 800 et 1 500 € selon la surface analysée et la profondeur des sondages. Ce montant reste largement inférieur au coût d’un accident (arrêt chantier, franchise assurance, responsabilité pénale) ou d’un refus de montage par le grutier nécessitant des travaux correctifs en urgence.

Quel est le délai minimal incompressible pour préparer un chantier ?

Comptez 21 jours minimum entre la commande de la grue et sa livraison. Ce délai intègre les 10 jours réglementaires de la DICT, les 2 à 4 semaines d’instruction de l’autorisation mairie si survol voie publique, et les 3 jours d’aménagement physique du terrain. Toute précipitation expose à des blocages administratifs ou techniques rédhibitoires.

Qui coordonne les vérifications : le loueur ou l’entreprise cliente ?

La responsabilité de la préparation terrain incombe à l’entreprise utilisatrice (chef de chantier ou maître d’ouvrage délégué). Le loueur fournit les spécifications techniques (portance requise, gabarits, alimentation), mais ne réalise pas les démarches DICT, l’étude de sol ou le balisage. Le plan de prévention, cosigné entre les deux parties, formalise cette répartition des rôles.

La formation CACES est-elle vraiment obligatoire pour toutes les grues ?

Oui, sans exception. L’article R4323-55 du Code du travail impose une autorisation de conduite pour tous les équipements de levage, matérialisée par un CACES R377 (grues à tour) ou R383 (grues à montage automatisé). L’absence de ce certificat en cours de validité (5 ans) expose à des sanctions pénales de 4 500 à 9 000 € et engage systématiquement la responsabilité en cas d’accident.

Que faire si le sol s’avère impropre le jour de la livraison ?

Si le grutier constate une portance insuffisante ou un affaissement lors du calage, il refusera légitimement le montage. Les solutions correctrices (plaques de répartition supplémentaires, décaissement, grave ciment) nécessitent 48 à 72 heures de travaux et retardent d’autant le démarrage du chantier. Anticipez cette vérification dès J-10 minimum pour éviter ce scénario coûteux. Pour comparer les différentes catégories de matériel de levage et leurs contraintes d’installation, le guide de la grue auxiliaire offre un éclairage complémentaire.

Limites du présent guide :

Ce contenu ne remplace pas une étude géotechnique G5, les documents constructeur de la grue, ni la formation CACES obligatoire. Toute installation de grue de capacité supérieure à 1 000 kg doit faire l’objet de vérifications par un organisme accrédité (Article R4323-23 Code du travail).

Risques en cas de préparation insuffisante : Renversement par défaut de portance, électrocution par contact ligne aérienne, effondrement de terrain, mise en cause pénale du chef de chantier.

Organismes à consulter : Bureau de contrôle technique agréé, géotechnicien certifié, organisme de formation CACES accrédité, Inspection du Travail.

Rédigé par Maxence Delvaux, rédacteur web spécialisé dans le décryptage des réglementations BTP et des bonnes pratiques chantier, s'attachant à croiser les sources officielles (INRS, Code du travail, normes techniques) et les retours terrain pour offrir des guides opérationnels, neutres et fiables aux professionnels de la construction
